Modifier l’ouverture d’une fenêtre ne se limite pas à changer une menuiserie. Dès qu’on touche à la maçonnerie, il faut penser structure, appui, étanchéité, finitions et confort thermique, sinon les fissures, les infiltrations ou les ponts thermiques reviennent vite. Je détaille ici ce qu’il faut vérifier avant de créer, d’agrandir ou de reprendre une ouverture, avec une logique de chantier utile en France.
Les points à vérifier avant de toucher à l’ouverture
- Une ouverture de fenêtre engage toujours le mur, pas seulement la menuiserie.
- Mur porteur ou cloison change complètement le coût, le délai et le niveau de risque.
- Linteau, appui, jambages et tableaux doivent être repris proprement pour éviter les reprises ultérieures.
- Le vitrage doit être choisi selon l’usage : isolation, bruit, sécurité ou apport solaire.
- En France, une déclaration préalable est souvent nécessaire dès qu’on modifie la façade, et la copropriété peut imposer son accord.
- Le budget varie fortement selon la taille de l’ouverture, l’ancienneté du bâti et les finitions demandées.
Ce que recouvre vraiment une ouverture de fenêtre
Quand je parle d’une fenêtre, je ne pense jamais seulement au dormant et au vitrage. Le vrai sujet, c’est tout ce qui entoure la baie: l’allège sous l’ouverture, les jambages sur les côtés, le linteau au-dessus, l’appui extérieur, les tableaux intérieurs et les raccords d’enduit. Si l’un de ces éléments est mal traité, la menuiserie peut être correcte sur le papier et pourtant mal vieillir sur le terrain.
Voici les pièces que je vérifie presque toujours en premier:
- L’allège, c’est la partie de mur située sous la fenêtre; elle doit être stable et compatible avec la hauteur finale souhaitée.
- Le linteau, c’est l’élément horizontal qui reprend les charges au-dessus de l’ouverture.
- Les jambages, ce sont les montants maçonnés de chaque côté de la baie.
- L’appui de fenêtre, c’est la partie basse extérieure qui évacue l’eau de pluie.
- Les tableaux, ce sont les retours de maçonnerie qui servent de support aux habillages et aux finitions.
La plupart des problèmes viennent d’une mauvaise hiérarchie des travaux: on se concentre sur la fenêtre elle-même et on néglige le support. C’est exactement l’inverse qu’il faut faire si l’on veut une ouverture durable, et c’est ce qui amène naturellement à la question décisive du mur porteur.
Mur porteur ou cloison, la décision qui change tout

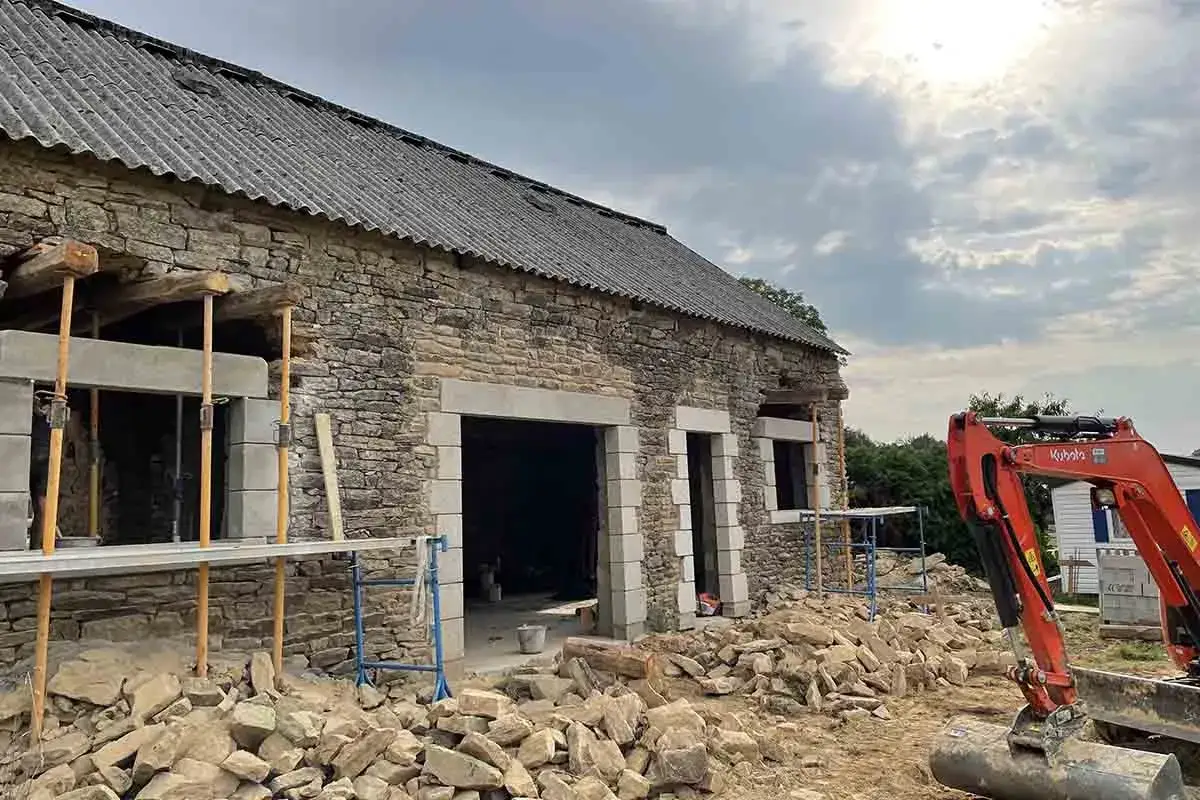

Je ne me fie jamais à l’œil seul pour trancher. Une cloison peut sembler massive et un mur porteur paraître banal; la vraie réponse dépend des charges qu’il reprend, de sa position dans le bâtiment et de la façon dont les planchers s’appuient dessus. Sur une maison ancienne, en pierre ou en brique, le doute doit toujours être traité comme un vrai sujet structurel.En pratique, je demande un diagnostic structurel dès qu’il y a l’un de ces cas:
- création d’une ouverture dans un mur supposé porteur;
- agrandissement significatif d’une fenêtre existante;
- mur ancien, irrégulier ou fissuré;
- ouverture située sous un étage, une charpente ou un élément lourd;
- façade qui combine plusieurs matériaux ou reprises anciennes.
On entend souvent parler d’IPN, mais ce mot sert surtout de raccourci dans le langage courant. En réalité, le bon renfort peut être un profil acier différent, un linteau béton ou une solution mixte, selon la charge réelle et les appuis disponibles. Ce qui compte, ce n’est pas le nom de la poutre, c’est son dimensionnement et la qualité de sa mise en œuvre.
Je vois souvent le même faux réflexe: croire qu’une ouverture de fenêtre reste une petite découpe locale. En vérité, plus on touche à la structure, plus la qualité du chantier dépend d’un ordre d’exécution rigoureux.

Le déroulé d’un chantier propre
Sur le terrain, je préfère toujours une méthode simple et nette. On sécurise, on ouvre, on renforce, puis on referme proprement. Quand on saute une étape, les défauts apparaissent presque toujours au moment des finitions ou, pire, après le premier hiver.
- On étaye la zone si le mur reprend des charges, pour éviter tout affaissement pendant l’ouverture.
- On trace précisément les dimensions, en tenant compte des tolérances de pose de la future fenêtre.
- On découpe ou on démolit le volume nécessaire, sans fragiliser les bords de la baie.
- On met en place le linteau ou le renfort prévu par l’étude structurelle.
- On reprend la maçonnerie des jambages, de l’allège et des tableaux si besoin.
- On pose la menuiserie dans l’alignement prévu, avec les fixations adaptées au support.
- On traite l’étanchéité et les finitions pour bloquer l’air, l’eau et les ponts thermiques.
La technique de pose dépend ensuite de la configuration du mur et de l’isolation du logement. Dans mes chantiers, je distingue surtout trois cas.
| Technique de pose | Quand je la privilégie | Atout principal | Limite à anticiper |
|---|---|---|---|
| Pose en applique | Rénovation avec isolation intérieure ou tableau bien préparé | Bon raccord thermique | Nécessite des retours d’habillage soignés |
| Pose en tunnel | Mur épais, bâti ancien, maçonnerie massive | Intégration cohérente dans l’épaisseur du mur | Peut créer un pont thermique si l’isolant est mal traité |
| Pose en feuillure | Réservation existante ou encadrement maçonné adapté | Rendu propre et précis | Demande une maçonnerie régulière et bien dimensionnée |
Le chantier est rarement terminé le jour même. Même quand l’ouverture est rapide, les reprises, les joints et certains enduits demandent un peu de temps pour sécher correctement. C’est ce passage-là qui fait la différence entre une pose “qui tient” et une pose qui vieillit bien.
Choisir le vitrage et la menuiserie sans surdimensionner le projet
Le vitrage n’est pas un simple remplissage. Son poids, son niveau d’isolation et son usage influencent la menuiserie, les fixations et parfois même la reprise de maçonnerie autour de la baie. Quand je conseille un client, je regarde toujours ensemble l’isolation, le bruit, l’orientation et la sécurité, pas un seul critère isolé.
| Type de vitrage | Intérêt principal | Quand je le conseille | Point de vigilance |
|---|---|---|---|
| Double vitrage à isolation renforcée | Bon compromis entre confort et budget | La majorité des rénovations | À associer à une pose soignée pour profiter du gain réel |
| Double vitrage acoustique | Réduction du bruit extérieur | Façade sur rue, zone passante, chambre | Plus lourd et plus coûteux qu’un double vitrage standard |
| Triple vitrage | Très bonne performance thermique | Projet très performant ou climat plus froid | Poids, coût et parfois surperformance inutile selon l’exposition |
| Vitrage feuilleté | Sécurité et tenue des éclats | Rez-de-chaussée, accès facile, recherche de protection | N’améliore pas seul toute l’isolation du bloc fenêtre |
Pour la fenêtre complète, je regarde aussi le coefficient Uw, qui résume la performance thermique de l’ensemble menuiserie + vitrage. En rénovation, un Uw autour de 1,3 à 1,5 W/m².K donne déjà un bon niveau de confort dans beaucoup de situations, mais le bon chiffre dépend du reste de la façade et de la qualité de pose. Si la pièce est très exposée au soleil, le facteur solaire compte aussi, parce qu’un vitrage trop fermé peut réduire les apports utiles en hiver.
Autre point que j’estime souvent sous-évalué: le poids. Un vitrage plus performant peut être plus lourd, et ce surpoids impose une menuiserie rigide, des fixations sérieuses et un support maçonné sans faiblesse. Une bonne fenêtre mal supportée reste une mauvaise fenêtre.
Une fois le vitrage et la menuiserie choisis intelligemment, le budget devient beaucoup plus lisible, ce qui permet de comparer les devis sans se faire piéger par des postes cachés.
Budget et délais selon le type d’intervention
En 2026, les ordres de grandeur ci-dessous restent les plus utiles pour comparer des devis sans se laisser impressionner par un chiffre isolé. Je les lis toujours comme des fourchettes, parce que le type de mur, l’accès au chantier, la hauteur, l’état du bâti et les finitions font varier le prix de manière nette.
| Cas courant | Budget indicatif | Ce que cela comprend souvent |
|---|---|---|
| Remplacement à dimensions identiques | 400 à 800 € de pose, hors menuiserie | Dépose, repose, réglages, joints et petites reprises |
| Création d’une fenêtre standard dans un mur porteur | 1 500 à 3 500 € hors fenêtre | Étaiement, ouverture, renfort et reprises locales |
| Agrandissement vers une baie vitrée | 3 000 à 8 000 € et plus | Renforcement plus lourd, démolition, évacuation, reprises |
| Étude structurelle BET | 700 à 1 500 € | Vérification des charges et préconisations techniques |
| Reprises de finition | 300 à 1 200 € | Enduit, peinture, habillage, raccords propres |
Les délais suivent la même logique: un remplacement simple peut se faire en une journée, tandis qu’une création d’ouverture dans un mur porteur demande souvent plusieurs jours sur site, auxquels il faut ajouter les temps de séchage et de finition. Si un devis promet une ouverture structurelle “express” sans détail sur l’étaiement, le linteau et les reprises, je me méfie immédiatement.
Le coût réel se joue aussi sur les détails: pierre ancienne, façade difficile d’accès, hauteur, traitement acoustique ou reprise complète des tableaux. Autrement dit, deux fenêtres de même dimension peuvent produire deux budgets très différents si le support n’a rien à voir.
Le budget ne sert pourtant à rien si l’on oublie la partie administrative, et c’est justement là que beaucoup de projets prennent du retard inutilement.
Autorisations, copropriété et règles locales en France
En France, la règle est claire: dès qu’une ouverture modifie l’aspect extérieur du bâtiment, une déclaration préalable est généralement nécessaire. Service Public rappelle aussi que, si les travaux s’accompagnent d’un changement de destination, on peut basculer sur un permis de construire. Dans une copropriété, il faut en plus l’accord de l’assemblée générale dès qu’on touche à la façade, à un élément commun ou à l’aspect extérieur de l’immeuble.
Je vérifie toujours trois choses avant de lancer le chantier:
- le plan local d’urbanisme de la commune, qui peut encadrer dimensions, matériaux ou couleurs;
- la présence éventuelle d’un secteur protégé ou de contraintes liées aux Architectes des Bâtiments de France;
- le règlement de copropriété, qui peut imposer une validation préalable même pour des travaux techniquement simples.
Le bon réflexe consiste à verrouiller ces points avant de commander la menuiserie. Sinon, on se retrouve avec une fenêtre prête à poser, mais un dossier administratif qui bloque encore le chantier. Une fois cela sécurisé, il reste surtout à soigner les détails qui feront durer l’ouvrage.
Les détails qui évitent les reprises un an plus tard
Si je devais résumer ma méthode en quelques vérifications, je commencerais toujours par la gestion de l’eau et de l’air. Une belle fenêtre mal étanchée finit par dégrader la maçonnerie autour, et c’est souvent là que les économies de départ deviennent les réparations de l’année suivante.
- Je contrôle que l’appui extérieur présente bien une pente vers l’extérieur, avec un larmier ou un rejet d’eau suffisant.
- Je m’assure que les tableaux reçoivent une isolation continue, sans laisser de trou au droit de la maçonnerie.
- Je vérifie les joints entre dormant et support, parce qu’une mousse seule ne suffit pas à garantir une vraie étanchéité durable.
- Je fais confirmer le type de renfort, sa longueur d’appui et la qualité des reprises latérales avant de refermer le chantier.
- Je demande que les finitions prévues soient écrites noir sur blanc: enduit, peinture, habillage, nettoyage et évacuation des gravats.
- Je garde en tête que le vitrage, le dormant et la maçonnerie forment un ensemble unique, pas trois postes séparés.
Sur un projet de fenêtre, je mets donc toujours la structure en premier, puis l’eau, puis l’air, puis l’esthétique. C’est cet ordre qui donne une ouverture propre, stable et confortable, avec une maçonnerie qui reste saine sur la durée.
